Home Uncategorized A JEA se move para buscar US $ 1,57 bilhão de planta de gás natural | Jacksonville hoje

A JEA se move para buscar US $ 1,57 bilhão de planta de gás natural | Jacksonville hoje

by admin
0 comentário

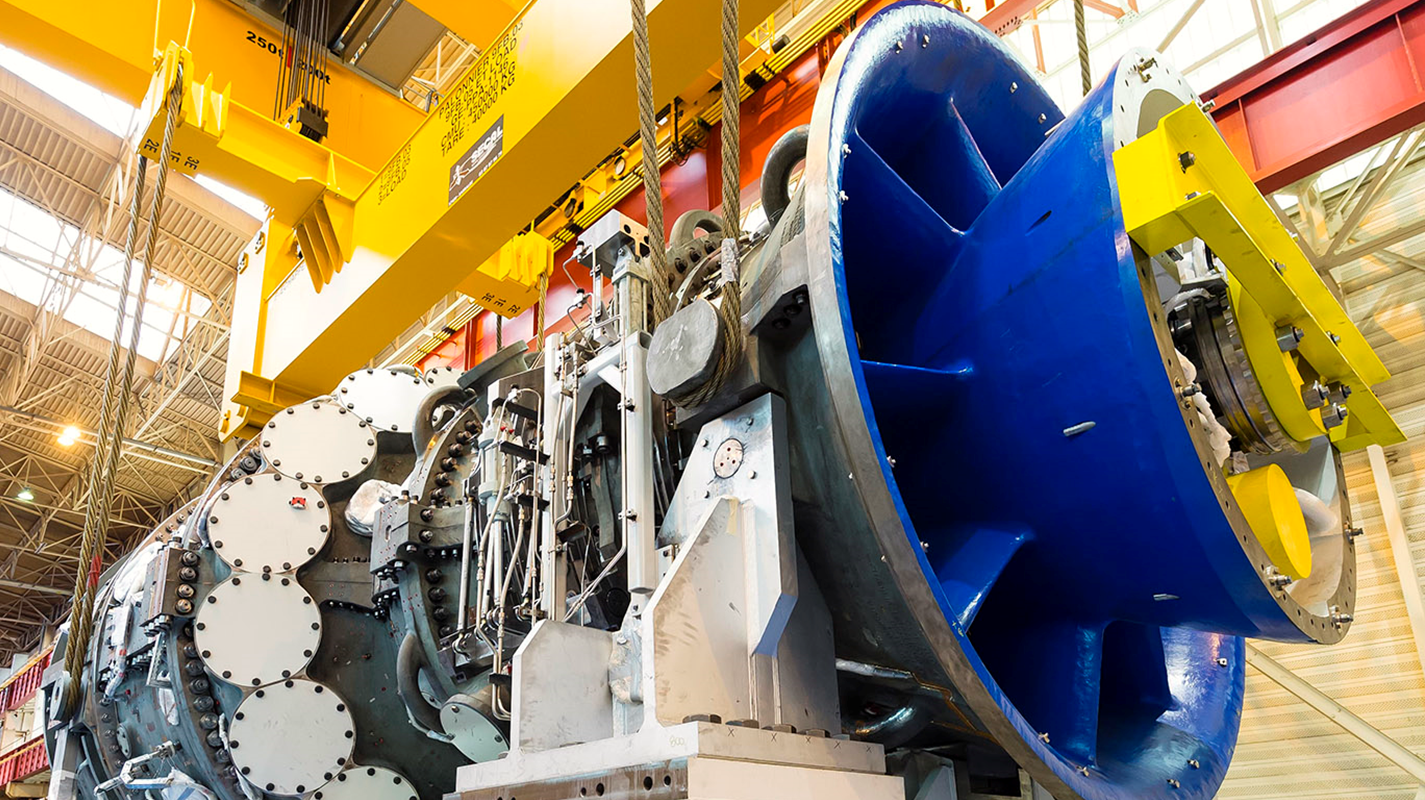

A GE Vernova natural gas-powered turbine which could power a future JEA power plant.


A JEA está avançando com os planos de construir uma usina de US $ 1,57 bilhão a gás natural para substituir um pedaço envelhecido de sua estação de geração Northside.

Os membros do conselho da concessionária de Jacksonville votaram por unanimidade na terça -feira para permitir que os executivos da JEA negociem um acordo com o fornecedor de componentes de energia GE Vernova Reservar uma turbina de ciclo combinado de 640 megawatts para alimentar uma nova instalação de geração de eletricidade no antigo local do St. Johns River Power Park em North Jacksonville até 2032.

Os funcionários da JEA adiaram os planos de construir uma estação de nova geração desde 2012, quando uma nova usina foi originalmente recomendada para substituir o envelhecimento da unidade de queima de petróleo e gás natural 3 na estação de geração Northside.

A concessionária o atrasou originalmente por causa das más condições econômicas na época, novamente em 2019, quando a ex -liderança da JEA tentou vender e privatizar a concessionária, um escândalo que resultou em uma rotatividade de liderança completa.

Em 2023, a recomendação para uma nova planta de gás natural foi incluída no plano de recursos integrados da JEA que, na época, as autoridades estimadas custariam US $ 825 milhões. Esse é o mesmo plano aprovado pelo conselho que exige a JEA para reduzir sua dependência de combustíveis fósseis e buscar 35% de seu portfólio de energia vir de fontes de energia limpa até 2030.

Os membros dos ativistas públicos e ambientais se dirigiram ao conselho antes da votação na terça -feira, tentando convencer a liderança da JEA a adiar sua decisão em favor de projetos solares mais renováveis.

O presidente do conselho, Joe Disalvo, disse que a JEA enfrenta um déficit de energia projetado de 406 megawatts no início dos anos 2040 a partir do desligamento programado da Unidade 3 do Northside 3 e da expiração do contrato de vogtle da usina nuclear. Os funcionários da concessionária não podem mais esperar para agir em um substituto, disse ele.

“Não temos o luxo de adiar essa decisão”, disse Disalvo. “Desde 2006, dissemos que (o) clima e ambiente econômico não estavam certos, então vamos esperar e ver se isso se acalma. Não podemos mais chutar a lata na estrada. Isso pode atingir 2 polegadas de distância agora”.

O conselho optou por construir sua própria fábrica em vez de uma opção de seção para comprar energia através de um contrato de 30 anos com as autoridades da Florida Power & Light Co. A JEA disseram terça-feira, embora os custos iniciais de capital fossem mais para construir suas próprias instalações.

A JEA diz que a turbina GE de última geração será mais eficiente e queimará menos combustível de gás natural e terá emissões mais baixas de CO2 do que a geração de energia da FPL, e a geração da energia localmente ajudará a mitigar as interrupções das futuras atividades de tempestades no sul da Flórida de onde a energia da FPL será transmitida.

A unidade geradora de 48 anos de idade está custando dinheiro da JEA. De acordo com o diretor financeiro da JEA, Ted Phillips, uma interrupção não planejada no inverno passado é amplamente responsável por um aumento de US $ 3,37 milhões no orçamento de energia de compra que não é de combustível da JEA, quando a concessionária teve que comprar energia para compensar a perda.

A JEA está atualmente planejando um crescimento de 1% por ano na quantidade de eletricidade que precisa produzir para atender à demanda. A Comissão de Serviço Público do Estado também exigirá que todos os utilitários tenham 15% adicionais de sua potência total em uma reserva até 2028, o que os líderes dizem ser outro motivo para construir a instalação agora.

A análise da concessionária mostra que custará à concessionária US $ 6,24 bilhões para construir e operar sua própria planta de gás natural nos próximos 30 anos, em comparação com US $ 6,18 bilhões para comprar essa energia da FPL.

A JEA selecionou a GE Vernova para fornecer a turbina da usina a partir de um pedido de propostas divulgadas em setembro de 2024. O único outro licitante foi a Mitsubishi da América.

Uma apresentação preparada para a reunião de terça -feira diz que a Turbina da GE produzirá 50% menos emissões de dióxido de carbono, uma importante mudança climática de gases de efeito estufa, do que um plano de geração de carvão semelhante.

No futuro, a turbina também foi projetada para usar o hidrogênio como uma fonte de combustível que pode impulsionar até 50% das operações da turbina.

Ricky Erixton, chefe de sistemas elétricos da JEA, diz que o hidrogênio como combustível de nível comercial nessa escala não é atualmente viável e pode não estar em breve.

A autoridade da JEA disse na terça -feira que o governo federal reduziu o financiamento na pesquisa de combustível de hidrogênio.

“Então, eu não tenho uma expectativa agora quando isso será”, disse Erixton. “Essas turbinas são turbinas mundiais. Essas não são apenas construídas para uso na América do Norte. Portanto, existem outros municípios que também desejam diferentes fontes de combustível. Portanto, espero que, à medida que a tecnologia melhore no exterior, talvez outros municípios tenham a pesquisa de tecnologia, mas nos Estados Unidos, não a vejo avançar para pelo menos esse governo (presidencial).”

O preço do projeto aumentou US $ 745 milhões desde o preço da JEA em 2022. Joe Orfano, diretor financeiro da concessionária, disse que isso se deve à inflação que afeta os materiais, combustível e custos de mão -de -obra.

Os documentos do conselho mostram que a JEA também está levando em consideração as tarifas, que serão abordadas no contrato de reserva com a GE Vernova.

A vice -presidente sênior de finanças da JEA, Julie Crawford, disse que o aumento do custo da fábrica “pode ​​pressionar um pouco sobre as taxas que avançam”, mas ela não espera um grande efeito. A utilidade colocou um aumento da taxa em prática em abril, com outro planejado para começar em outubro.

Antes que a JEA possa abrir caminho, os funcionários ainda precisam emitir outra solicitação de propostas para a engenharia e construção da planta. O utilitário também terá que obter aprovação para construí -lo do estado.

A instalação levará de 40 a 50 funcionários para operar, de acordo com funcionários da JEA. O edifício no Parque Power de 2.000 acres de St. Johns River também está um afastamento do plano anterior da concessionária Venda alguns ou toda a propriedade para oportunidades de desenvolvimento econômico.

Onde está o solar?

O membro do conselho John Baker admitiu durante a reunião de terça -feira que a JEA se esforçou para obter mais energia solar em sua grade. Em seu plano de recursos de 2023, a JEA precisaria aumentar sua produção de energia do armazenamento de bateria solar e de grau de utilidade em 1.300 megawatts até o final da década, de acordo com Jacksonville hoje Parceiro de notícias The Jacksonville Daily Record.

Erixton disse na terça -feira que esses objetivos serão avaliados quando o plano for atualizado em 2026.

O governo Trump Big Beautiful Bill Act Recentemente, aprovado pelo Congresso, diz para receber investimentos em energia clara e créditos fiscais de produção para projetos solares, eles devem iniciar a construção até 4 de julho de 2026 ou serem colocados em serviço até 31 de dezembro de 2027.

Erixton e Orfano disseram que esses novos regulamentos e alterações de crédito tributário tornarão mais caro para serviços públicos como a JEA construir projetos solares no futuro próximo.

“Estamos comprometidos em tentar obter energia solar”, disse Baker. “Estamos tendo dificuldades profundas para que isso aconteça e perdendo as deduções fiscais que foram obtidas para tornar a energia solar mais difícil”.

Segundo Erixton, a concessionária continua investindo em suas fazendas solares no Westside, mas teve que cancelar dois projetos nos últimos anos devido ao aumento dos custos.

Susannah Randolph, diretor de capítulos do Sierra Club Florida, fez um argumento econômico por não construir a planta de gás natural. Ela disse que o custo de US $ 1,57 bilhão não inclui combustível, o que pode variar em determinadas condições do mercado. Os membros do clube pressionaram a Solar como uma solução em seus comentários na terça -feira.

Ela também argumentou que uma despesa tão grande poderia se tornar alvo dos esforços do Departamento de Eficiência do Governo da Flórida, ou do DOGE, para reduzir os orçamentos dos governos locais.

“Esta é uma despesa desnecessária, dadas as opções mais econômicas que estão disponíveis para você e, dado o foco reduzindo os custos do governo do estado atualmente, este projeto não é apenas um momento ruim, é uma configuração ruim”, disse Randoph.

Além de pedir lances para a turbina, a JEA também divulgou o que é chamado de solicitação de teste de mercado, que convidou qualquer licitante a atender às necessidades de capacidade elétrica da JEA por meio de qualquer método. Embora a Solar não tenha sido diretamente referenciada, as autoridades disseram que a Solar poderia ter sido lançada como uma solução.

“Podemos continuar avaliando a energia solar. Podemos continuar avaliando o hidrogênio, podemos continuar avaliando as pequenas usinas nucleares que parecem ter alguma promessa”, disse Baker. “E na medida em que eles são movidos eficientes e são mais eficientes, é uma decisão que podemos tomar mais tarde quando sabemos do que eles estão falando e não estamos jogando em uma futura tecnologia que parece ter falhas significativas no momento”.



Source link

You may also like

Design sem nome (84)

Sua fonte de notícias para brasileiros nos Estados Unidos.
Fique por dentro dos acontecimentos, onde quer que você esteja!

TV BRAZIL USA- All Right Reserved. Designed and Developed by STUDYO YO
